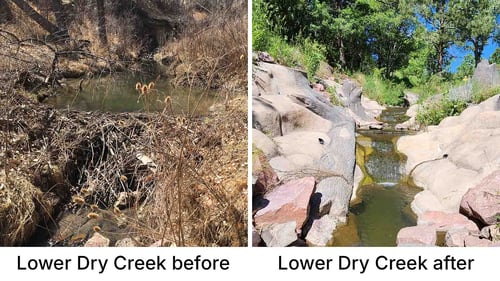

Estamos trabajando para proteger infraestructuras críticas mediante la instalación de estructuras de hormigón y roca en Dry Creek, en el barrio de Hunters Point, al noroeste de Colorado Springs.
Este trabajo es necesario para evitar daños en las tuberías de aguas residuales en las próximas décadas, garantizando un servicio fiable y protegiendo al mismo tiempo la salud pública y el medio ambiente.
Detalles de la construcción
Los trabajadores estarán en el sitio de lunes a viernes de 7 a.m. a 5:30 p.m. con el trabajo posible el sábado. El camino dentro de la zona de construcción también estará cerrado mientras duren las obras.

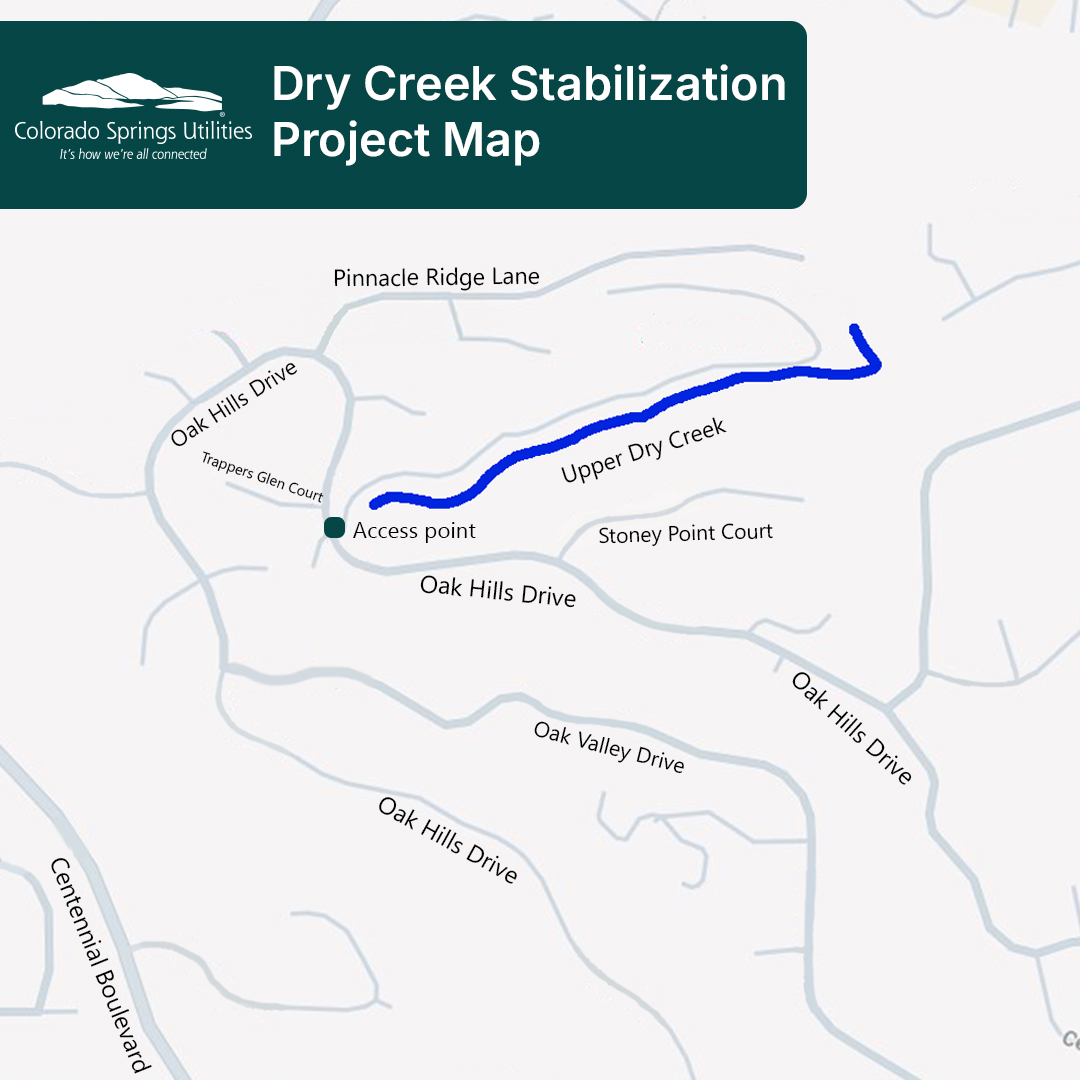

Para garantizar un acceso seguro a la obra, nuestras cuadrillas deben verter un camino de hormigón de 100 pies desde un punto de acceso cerca de Oak Hills Drive y Trappers Glen Court hasta el arroyo. Los bandereros ayudarán a gestionar el tráfico durante las entregas de camiones de hormigón. Por la seguridad de nuestra comunidad y de las cuadrillas, por favor obedezca las señales y conduzca con precaución.
Durante la construcción, en la zona habrá maquinaria pesada y algo de ruido. Esperamos terminar las obras en abril de 2026, pero los retrasos meteorológicos podrían afectar a este plazo.
Los trabajadores instalarán lo siguiente en un área de trabajo de 1.500 pies:
- Aproximadamente 10 estructuras de caída de hormigón esculpido[tooltip text="Estructuras de hormigón para ayudar a frenar el flujo de agua durante las crecidas repentinas y evitar la erosión en los cauces de los arroyos."]
- Aproximadamente 17 paletas transversales de hormigón esculpido[tooltip text="Estructuras que dirigen el agua hacia el centro de un arroyo para ayudar a estabilizarlo y reducir la erosión"].
El proyecto se llevará a cabo en tres secciones de 500 pies, comenzando de este a oeste. Una vez finalizada cada fase de construcción, revegetaremos la zona con hierbas autóctonas.
Para completar este trabajo, también debemos podar y retirar árboles para acceder al lugar e instalar las estructuras. Nuestros equipos harán todo lo posible por preservar el mayor número de árboles.
Calendario del proyecto
-Diciembre de 2025: Comienzo de las obras en la zona de construcción.
-Abril de 2026 : finalización total estimada del proyecto.
- Agosto de 2026 : Finalización de la restauración de la vegetación.
Nota: Este calendario está sujeto a cambios en función de las condiciones meteorológicas. Las preguntas o dudas pueden dirigirse al(719) 668-7765 o engage@csu.org.
