Proyecto hidráulico

Mejoras en el sistema de abastecimiento de agua de Austin Bluffs

A large steel and concrete circular structure under construction. Four workers stand near the base wearing safety gear, and the walls rise above them, approximately 30-35 feet in height.Estamos sustituyendo un gran depósito de agua y construyendo una nueva estación de bombeo en el espacio abierto de Austin Bluffs para garantizar que seguimos suministrándoles agua segura y fiable.

Este proyecto forma parte de un plan quinquenal de mejora de las infraestructuras diseñado para reforzar nuestra red de abastecimiento de agua.

Sustitución del depósito de agua y nueva estación de bombeo

El nuevo depósito de agua sustituye a uno de 5 millones de galones construido en 1961 que está llegando al final de su vida útil. Demoleremos el antiguo depósito de acero y lo sustituiremos por uno nuevo de la misma capacidad en el mismo emplazamiento.

Una vez que el nuevo depósito entre en servicio, tenemos previsto construir una nueva estación de bombeo e instalar una nueva tubería principal de gran diámetro (36 pulgadas) a lo largo de Rockhurst Boulevard, conectándola a nuestra red de distribución de agua en Union Boulevard y Montebello Drive.

Una vez finalizada, esta estación de bombeo será la mayor de nuestra red y desempeñará un papel fundamental.

La estación de bombeo y la tubería principal de agua conectarán la sección oeste de nuestra red con la sección este.

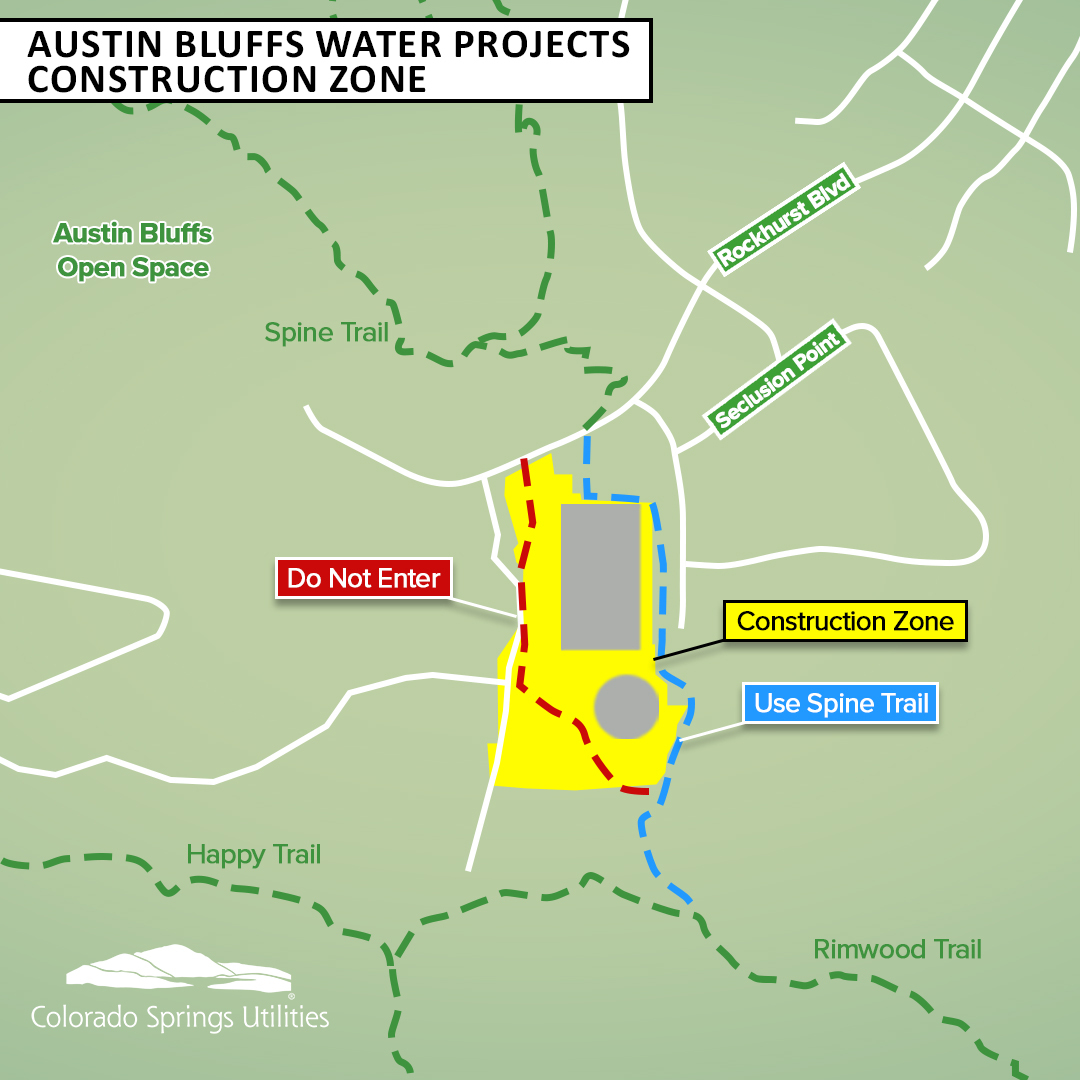

A map showing the construction zone at the Austin Bluffs Water Project, highlighting the closure of a social trail on the west side of the construction zone. The map urges hikers to instead use the Spine Trail on the east side of the construction zone.

Seguridad en la obra

Mientras se llevan a cabo los trabajos de demolición y construcción, queremos garantizar su seguridad. Es importante que nadie acceda a la obra, ya que existe riesgo de lesiones por la maquinaria pesada, la caída de materiales y los hoyos de excavación.

El Spine Trail, situado en el lado este de la obra, permanecerá abierto al público siempre que sea posible, aunque habrá cierres intermitentes por motivos de seguridad.

Calendario

Noviembre de 2025-primavera de 2026: Presentación del plan de desarrollo y tramitación de permisos

Diciembre de 2025 – primavera de 2026: Demolición del depósito de agua existente

Junio-diciembre de 2026: Construcción del nuevo depósito de agua

  • Cimientos y bases de los pisos (se trata de un trabajo en el que la temperatura es un factor crítico y que puede realizarse durante la noche)

  • Construcción de muros de hormigón

  • Colocación de la cúpula de hormigón (se trata de un trabajo en el que la temperatura es un factor crítico y que puede realizarse durante la noche)

  • Pretensado del depósito mediante cables de acero (se han adoptado medidas de seguridad adicionales)

2027-2030: Construcción de la estación de bombeo y la tubería principal de transporte

*Tenga en cuenta que estas fechas pueden variar si se producen retrasos en el proceso de revisión o de concesión de permisos

Si tiene alguna pregunta o duda, póngase en contacto con nosotros en engage@csu.org o deje un mensaje en el (719) 668-7765. Normalmente respondemos en un plazo de 24 horas laborables.

Presentación del proyecto

Fotos del proyecto

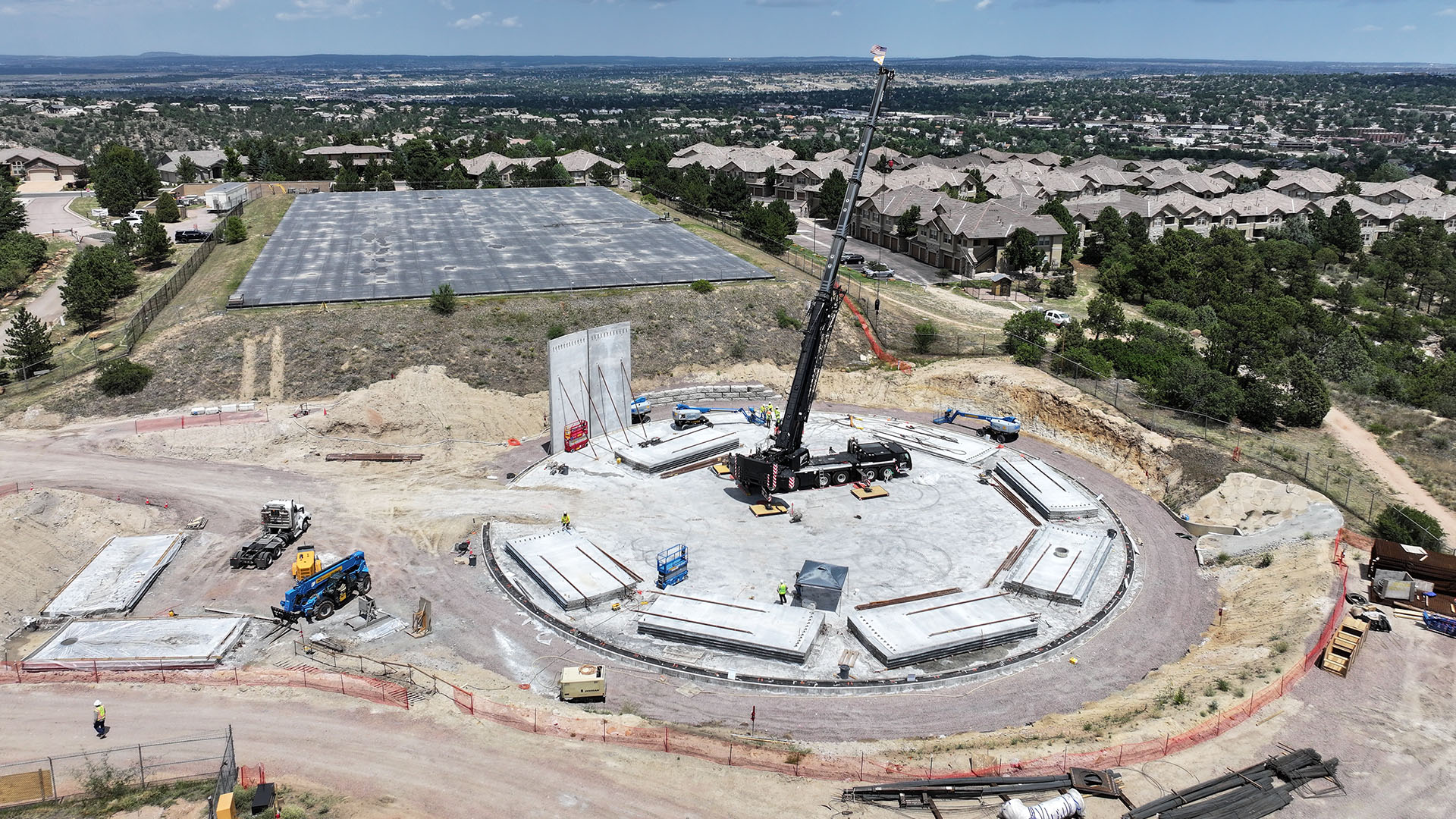

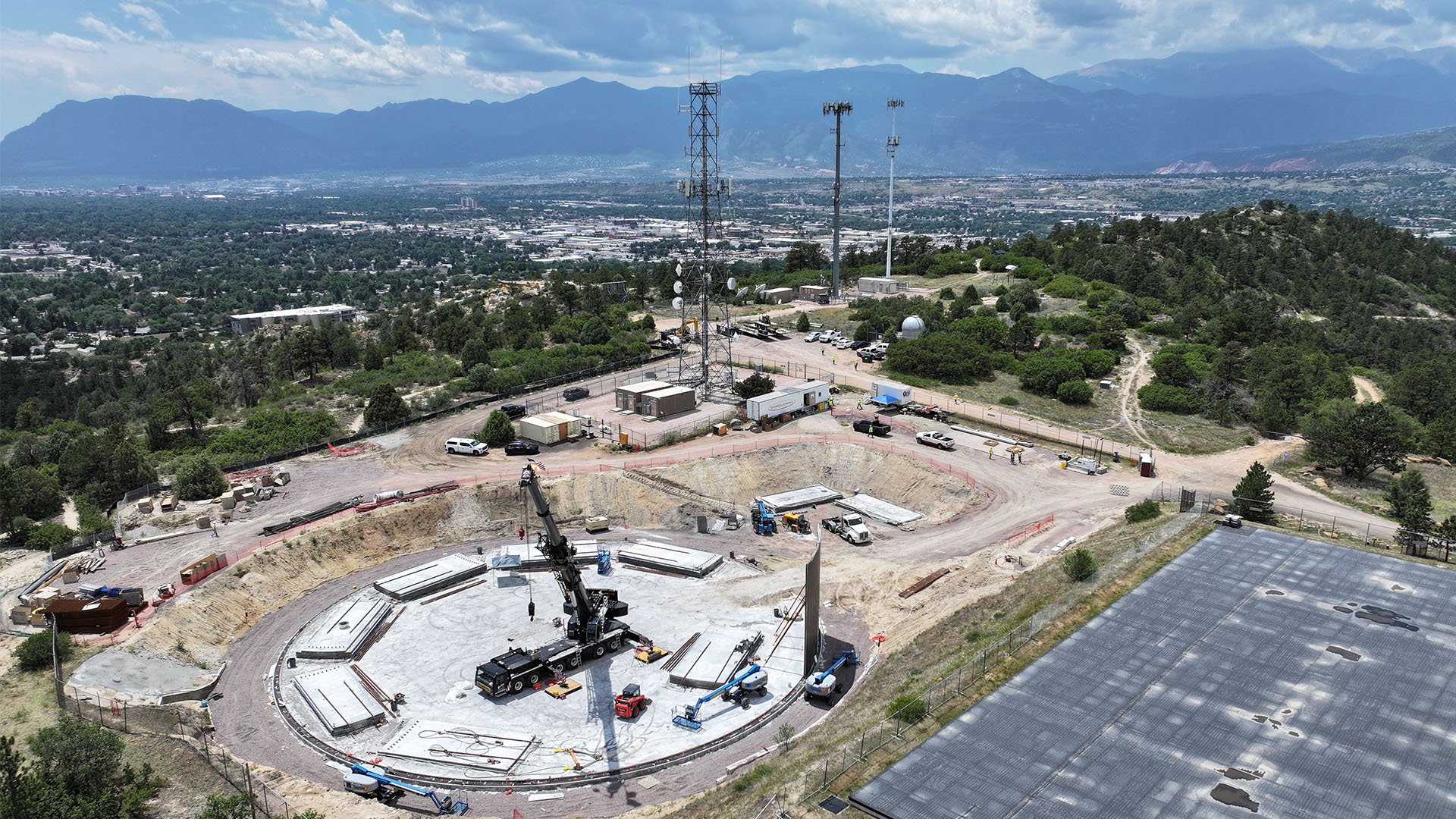

Las siguientes fotos de la obra muestran el avance de los trabajos en 2026.

Proyectos actuales

Proyecto de abastecimiento de agua de Penrose

Proyecto de abastecimiento de agua de Penrose

La sustitución del embalse de Penrose por dos grandes depósitos de almacenamiento de agua garantizará un suministro de agua seguro y fiable, al ...

Para más información Para más información
Proyecto de ampliación de la subestación de Kelker

Proyecto de ampliación de la subestación de Kelker

El proyecto de ampliación de la subestación de Kelker forma parte de nuestro plan para mejorar la fiabilidad de la red y ampliar los recursos con el ...

Para más información Para más información
Distribution Integrity Management Program

Distribution Integrity Management Program

To ensure the safety and reliability of our natural gas system, we are replacing bare steel in our natural gas system by 2035.

Para más información Para más información
Subestación de Central Bluffs

Subestación de Central Bluffs

El proyecto de la subestación de Central Bluffs modernizará nuestra infraestructura con el fin de garantizar la sostenibilidad, la resiliencia y la ...

Para más información Para más información
Proyecto de zonas de presión del agua

Proyecto de zonas de presión del agua

En otoño de 2025 comenzaremos las obras para mejorar la presión del agua en la zona oeste de la ciudad, cerca del parque Garden of the Gods.

Para más información Para más información
Campus de servicios públicos Horizon

Campus de servicios públicos Horizon

A location near the Colorado Springs Airport will soon feature 160 acres of resources to provide reliable and cost-effective energy for years to come.

Para más información Para más información
Instalación de la tubería principal de Marksheffel

Instalación de la tubería principal de Marksheffel

Estamos trabajando para mejorar la fiabilidad de nuestro sistema de agua en Marksheffel Road.

Para más información Para más información
Red de fibra

Red de fibra

Colorado Springs será una de las ciudades mejor conectadas del país, con la mayor velocidad de conexión a Internet para todos los hogares y empresas.

Para más información Para más información
Estación de bombeo Star Ranch

Estación de bombeo Star Ranch

La estación de bombeo de Star Ranch mejorará el suministro de agua para la protección contra incendios, mejorará la calidad del agua y reducirá el ...

Para más información Para más información
