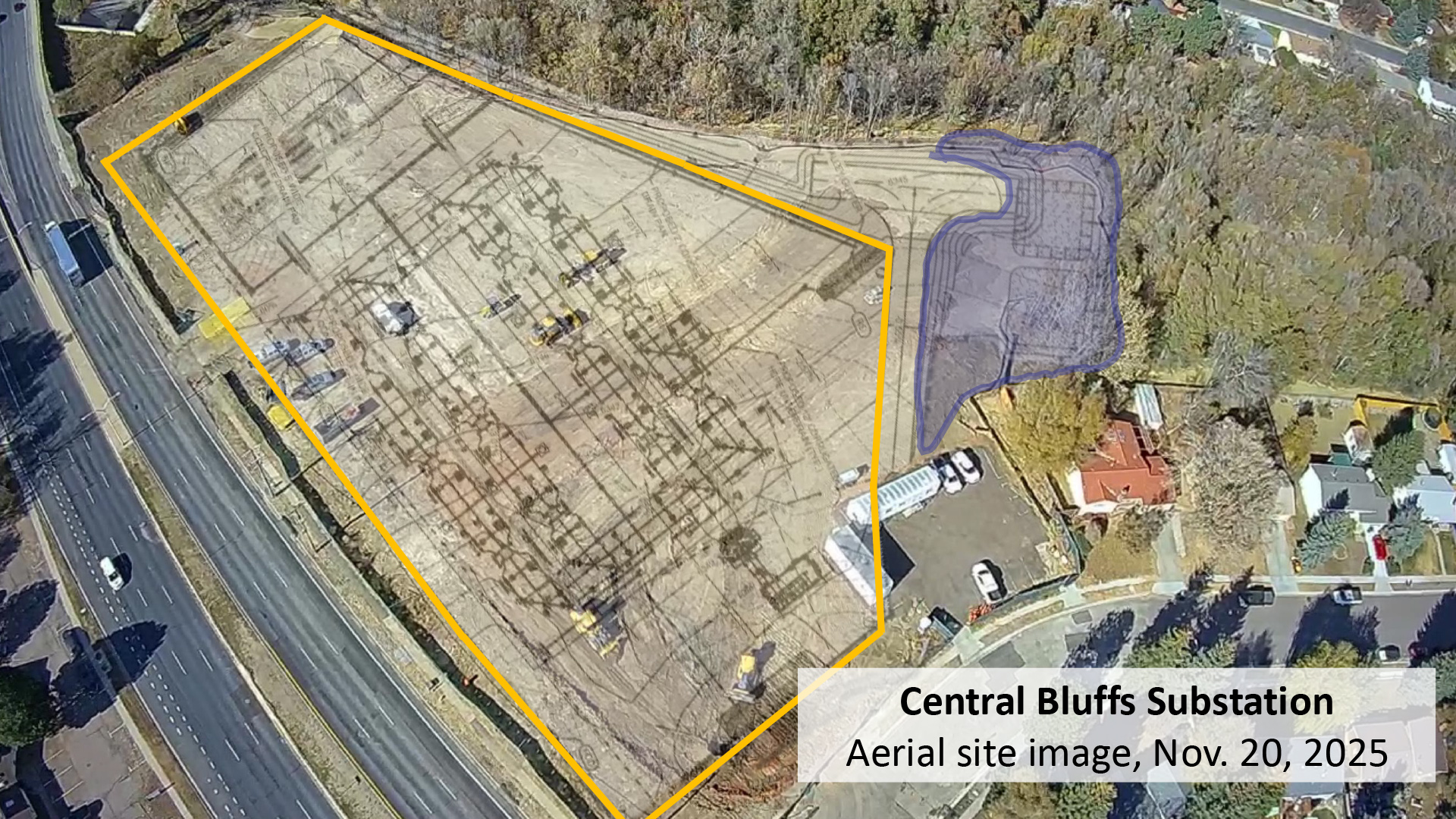

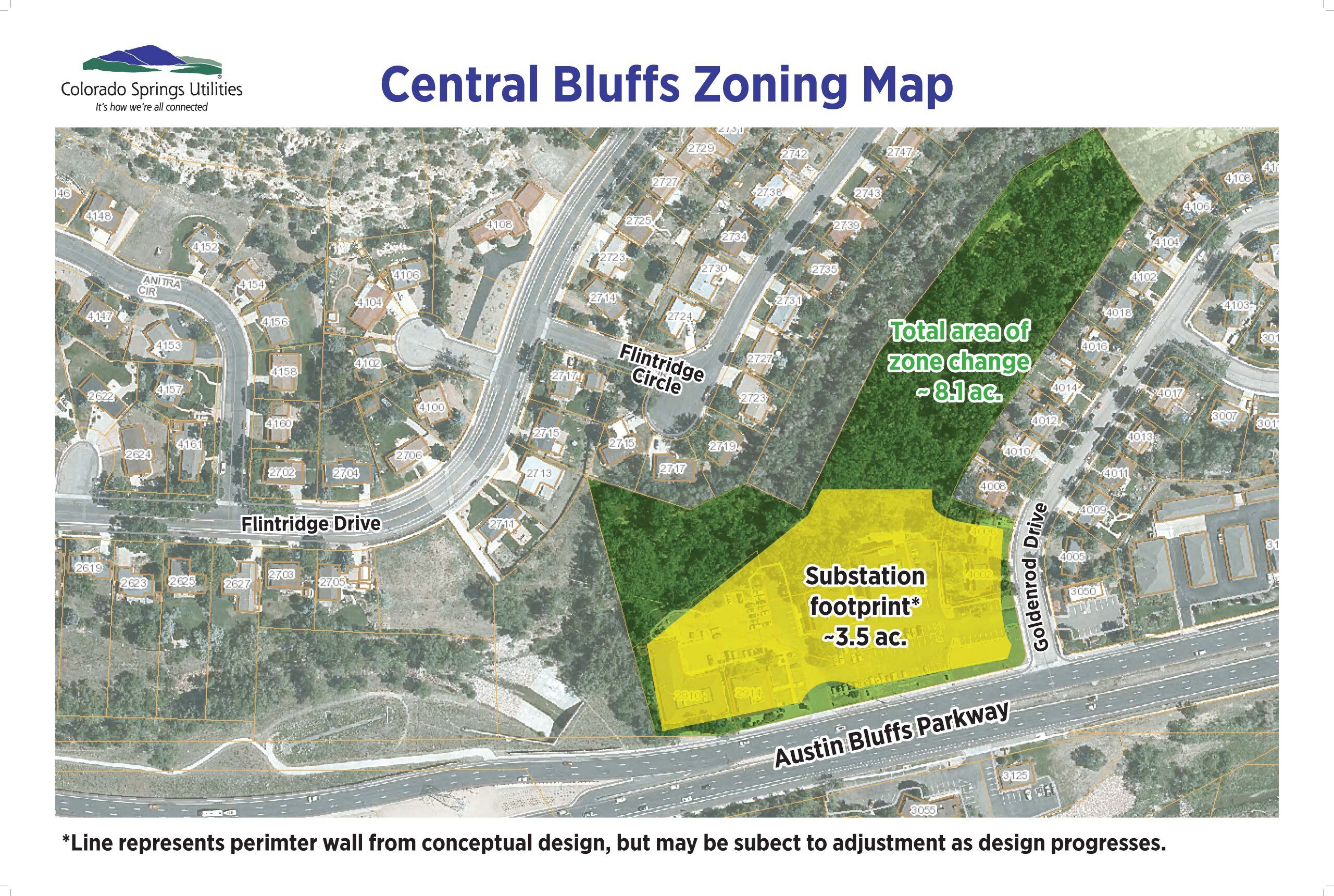

El proyecto de la subestación de Central Bluffs combina dos subestaciones y una estación de conmutación en una sola instalación moderna. Este proyecto mejora nuestra red eléctrica, haciéndola más adaptable y eficiente a medida que cambian nuestras necesidades.
Principales ventajas:
- Reduce los riesgos de interrupción del servicio sustituyendo la infraestructura anticuada por sistemas modernos.
- Soporta la creciente demanda de energía a lo largo de N. Nevada Avenue y Austin Bluffs Parkway.
- Agiliza el suministro eléctrico y el mantenimiento de las instalaciones.
- Deja espacio para futuras ampliaciones y tecnologías.
Calendario del proyecto
Diciembre de 2025: Verter cimientos para transformadores y equipos.
✔ Enero de 2026: Instalar el nuevo transformador y los conmutadores.
✔ Enero-marzo de2026: Finalizar la nivelación del terreno e instalar la red de tierra.
- Abril de 2026: Inicio de la instalación de la valla/muro perimetral e instalación de conductos.
-Mayo-julio de 2026: Instalar acero, interruptores, disyuntores, edificio de control y cables.
-Agosto-septiembre de 2026: Instalar barras colectoras y puentes eléctricos.
-Octubre de 2026: Instalar nuevos postes y completar la valla/muro perimetral.
- Noviembre de2026: Sustituir los cables de transmisión.
-Diciembre de2026: Energización y puesta en servicio de la subestación y los equipos.
-Enero de2027: Subestación en servicio, inicio de los trabajos de limpieza y restauración.
- Febrero-abril de 2027: Completar la limpieza, restauración y ajardinamiento del emplazamiento.
