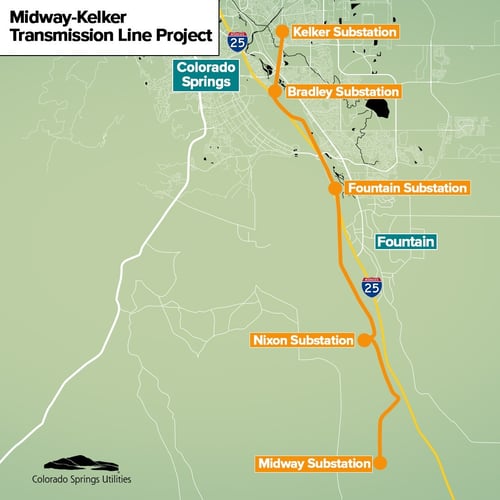

El proyecto de transmisión de Midway a Kelker mejora la línea existente para aumentar la cantidad de electricidad que puede suministrarse a nuestro sistema. También sustituirá los postes de madera en zonas propensas a los incendios por postes de acero, mejorando nuestra infraestructura para ayudar a reducir los cortes durante fenómenos meteorológicos extremos.
Beneficios clave
El proyecto también responde a las necesidades de nuestra comunidad y prepara nuestro sistema eléctrico para afrontar el crecimiento futuro.
- Estas líneas aumentan la cantidad de electricidad que puede suministrarse a nuestro sistema.
- Actualiza la infraestructura clave en las subestaciones de Nixon, Fountain, Bradley y Kelker para mejorar el rendimiento del sistema.
- Apoya la coordinación energética regional reforzando un importante corredor que conecta mejor nuestro sistema eléctrico con redes de transmisión más amplias.
Calendario del proyecto
- 2025: Autorización del proyecto y finalización del diseño. Se adquiere el equipo.
- Enero - abril de 2026: Comienzan las obras entre las subestaciones de Fountain y Bradley.
- Mayo - diciembre de 2026: Continúan las mejoras a lo largo del corredor existente, incluida la instalación de nuevas estructuras de acero. También comienzan las mejoras en las subestaciones.
- 2027: Finalización de la ampliación de la subestación Kelker.
- Finales de 2027: Finalización de las principales actividades de construcción.
